我上周在苏南一个村子门口晃,碰到个蹲在路边啃包子的包工头,叫老周,五十多,手糙得能磨开砂纸。他接了这个村子12兆瓦光伏的安装活,去年三月就干完了,总共一百二十多万的工程款,到现在只拿到三十万。剩下九十万,去哪了?
蹲在工地抽了七块钱的红塔山,才说清这个事
一开始我以为又是那种老套的,业主欠总包,总包欠分包。不对。老周说,村集体早把钱打给总包了。一分不少。哦?那钱去哪了?
总包公司把这笔钱挪去填河南另一个项目的窟窿了,现在账户上空得能跑老鼠。找老板,老板说要钱没有,要命一条,你爱告就告。
老周纠结了大半年,不敢告。为什么?他没签正式合同。当初接活的时候,总包的区域经理拍着肩膀说,都是老乡,签那玩意儿干嘛,干完直接结账。老周抹不开面子,就信了。只留了口头约定,微信上聊了几句单价,连个确认的工程量清单都没有。

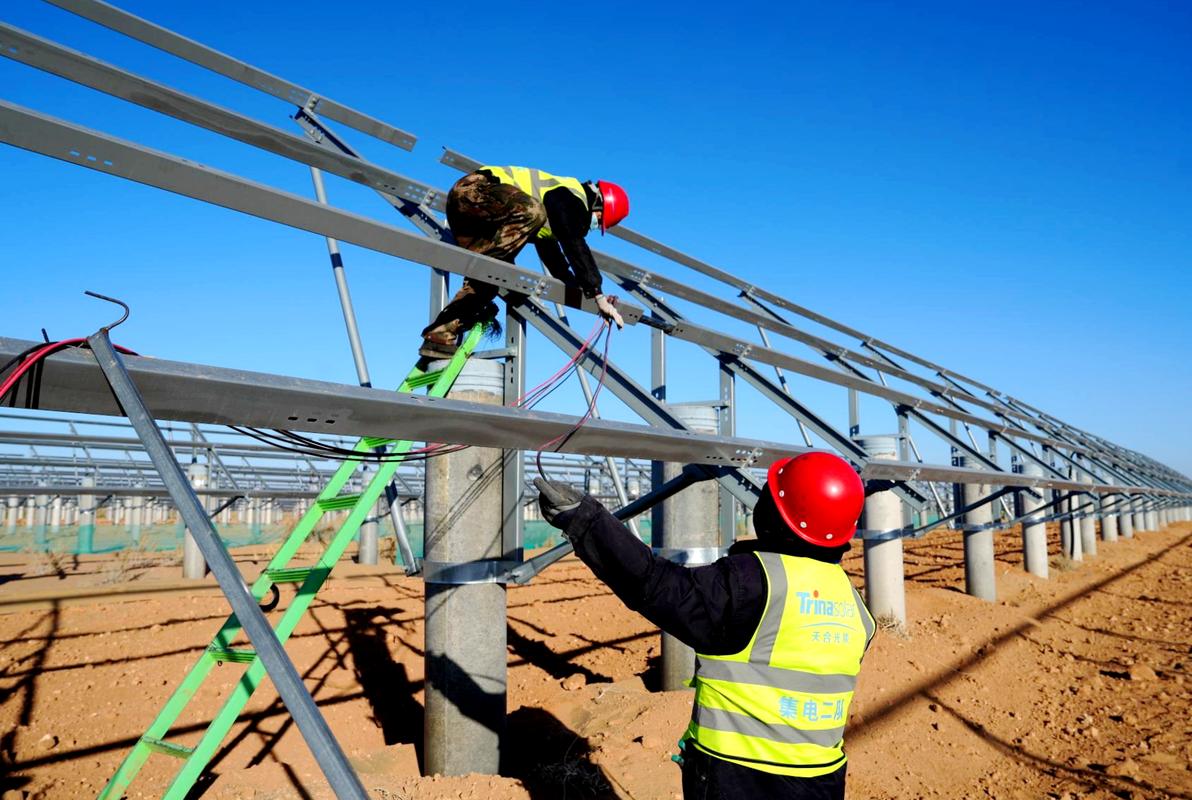

乡村光伏电站安装施工现场图
新玩法里的老坑,以前的规矩不好使了
说实话,这几年我碰到太多这种案子了。以前建设工程欠款,大多是房地产项目,层层分包,开发商烂尾,大家一起死。现在不一样了,风口转到新基建了,乡村光伏、充电桩、村村通的管网,全是小项目,动不动就找本地的包工头带队干,图的就是便宜、快。大总包拿到项目,抽走两成管理费,转手就扔给小老板,合同能不签就不签,能模糊就模糊。
坑就挖在这了。
你说老周这种情况,真闹到法院,能赢吗?不好说。以前大家都知道,实际施工人可以找业主在未付工程款范围内要钱,对吧?现在业主早就把钱给完了,这个路子走不通。那能不能告总包,主张建设工程价款优先受偿权?这里又有坑。
很多人不知道,优先受偿权要在竣工后六个月内主张,超过这个期限,一分都捞不到。老周的活已经干完一年多了,早就过了期限。更别说,他连实际施工人的身份,都要靠一堆零碎的微信聊天、工人证言、材料进货单来拼,拼不出来,连立案都难。
不过话说回来,就算立上案,赢了官司,拿不到钱又有什么用?老周说,他欠底下二十多个工人的工资,过年的时候,工人堵在他家门口,他把儿子准备结婚的十万块拿出来发了工资,现在儿媳妇那边,婚期都拖了。
太惨了。这不是个例。我前两个月刷本地法院的裁判文书,光今年上半年,乡村光伏工程的欠款纠纷,就比去年翻了三倍。全是这种小包工头,活干了,钱拿不到,告状还缺证据。
建设工程欠款法院立案登记表
被逼出来的新活法,普通人能踩对哪几步
被逼出来的新活法,普通人能踩对哪几步
我跟老周聊了一下午,给他捋了三步,其实都是血泪堆出来的经验。
第一步,不管关系多好,活干之前,一定要把工程量、单价、付款节点、结算时间落实到纸面上,哪怕不是正式的施工合同,也要双方签个对账单,盖个章,或者让对方负责人签个字。现在微信聊天也能算证据,但是你不能只说“我干完了”,你得说清楚干了多少、多少钱,让对方亲口认下来,这才算数。
第二步,进度款不到位,立刻停。多少人犯傻,想着都干一半了,垫点钱干完,好要钱。你垫的越多,对方越不着急给你钱,最后你骑虎难下,只能被绑在那里,任人宰割。老周就是垫了三十多万的材料款,想着干完就能拿,结果拿不到,把自己套进去了。
第三步,真要打官司,一定要早,别拖。优先受偿权六个月的期限,别等,一过就没了。只要对方拖了你的进度款,超过约定时间,立刻整理材料准备,别抹不开面子。人家都不怕欠你钱,你怕什么告状?
最后,我问老周,你准备怎么办?他把抽了一半的烟扔在地上,用脚碾碎,说,回去整理材料,告。哪怕拿不到全部,能拿多少是多少,总比耗着强。
说实话,法律不是万能的,很多时候,它只能给你一个撑腰的底气,能不能拿到钱,还是要你自己往前冲。那些坐在办公室里拍脑袋定规矩的人,永远不会知道,一个包工头口袋里揣着攒了大半年的零碎证据,站在法院门口的时候,腿肚子是抖的。
但路得走啊。不走,一分钱都拿不到。对吧?
